Гранитный отсев для отмостки: как правильно сделать вокруг дома
Пошаговое объяснение: какой слой отсева нужен под отмостку, как его уплотнить и почему гранитный отсев подходит для этой задачи лучше, чем песок.
Планируя отсыпку площадки или строительные работы на участке в Новосибирской области, покупатель всегда сталкивается с главной проблемой - как правильно рассчитать нужное количество сыпучих материалов. Ошибка в расчетах всегда бьет по кошельку. Если заказать меньше, чем нужно, материала не хватит, и придется второй раз оплачивать дорогую доставку самосвала на дачу. Если заказать с огромным запасом, лишняя каменная крошка останется лежать мертвым грузом, за который уже уплачены деньги.
Математические расчеты, касающиеся сыпучих стройматериалов, кажутся сложными, потому что продавцы считают товар в тоннах, а площадь участка измеряется в квадратных метрах. В этой статье подробно и максимально просто разбирается весь процесс расчета: от школьной геометрии до скрытых потерь, о которых знают только опытные строители.
Первое, с чем нужно разобраться при заказе - это единицы измерения. Чтобы сделать правильный расчет, нужно четко понимать разницу между объемом ямы и физическим весом камня.
Чтобы понять, сколько тонн материала поместится в вашу яму (в ваши кубы), применяется термин "насыпная плотность" (показатель того, сколько весит один кубический метр конкретного материала).
Гранит - это невероятно тяжелая, плотная скальная порода. Один кубический метр сухого гранитного отсева весит в среднем 1,6 тонны.
Гранитная пыль в составе отсева отлично впитывает влагу. Если в Новосибирске несколько дней шли затяжные осенние дожди, материал на складе под открытым небом намокает. Мокрый камень весит больше сухого. После дождей вес одного кубического метра может увеличиться до 1,7 т. Объем кучи (размер) останется прежним, а вот весы под грузовиком покажут больше. Этот факт всегда нужно держать в голове при планировании бюджета.
Вторая главная ошибка новичков - расчет материала "впритык" по рулетке. Когда самосвал высыпает гранитный отсев на землю, куча получается очень рыхлой (в ней много воздуха). Но как только материал разравнивают и начинают уплотнять, он сжимается, оседает и теряет в объеме.
Для компенсации этой усадки строители используют "коэффициент уплотнения" (это математический запас, на который нужно умножить ваш начальный объем площадки). Запас зависит от того, чем именно будет уплотняться земля:
Если не добавить этот запас к расчетам, в самом конце работы вы обнаружите, что уровень вашей парковки оказался на пару сантиметров ниже, чем планировалось.

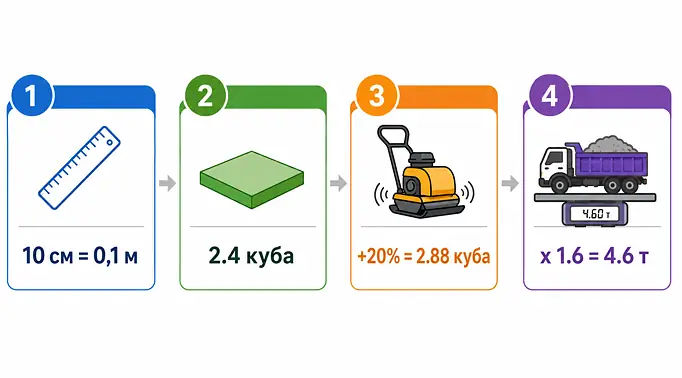

Чтобы навсегда закрыть вопрос с расчетами, достаточно воспользоваться простой формулой. Допустим, стоит задача: сделать парковку для автомобиля на дачном участке. Длина парковки - 6 метров, ширина - 4 метра. Желаемая толщина слоя каменной крошки - 10 сантиметров. Уплотнять площадку будут виброплитой (значит, берем максимальный запас 20%).
Длина и ширина уже в метрах. А вот толщину слоя (10 сантиметров) нужно перевести в метры, разделив на 100. Получается 0,1 метра. Это обязательное правило математики.
Умножаем длину на ширину и на толщину.
6 умножить на 4 и умножить на 0,1 = 2,4 кубических метра. Именно такой объем имеет пустое место на участке.
Умножаем чистый объем на коэффициент (в нашем случае 1,2).
2,4 умножить на 1,2 = 2,88 кубических метра. Это тот объем рыхлого материала, который нужно привезти.
Умножаем полученный объем на средний вес одного куба (берем стандартную цифру 1,6 тонны).
2,88 умножить на 1,6 = 4,61 тонны.
Итог: для идеальной засыпки такой парковки нужно заказать ровно 4,6 тонны материала.

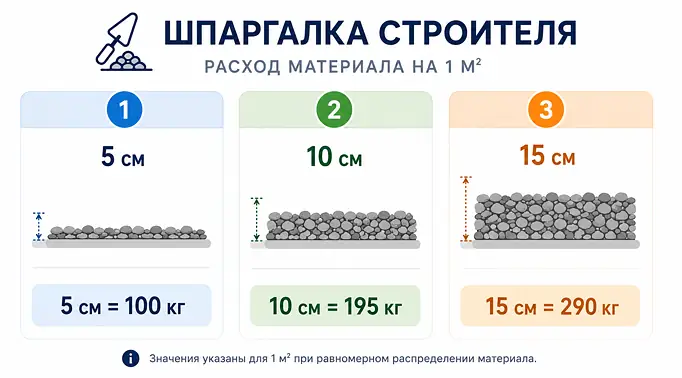

Чтобы не считать с калькулятором каждую дорожку, можно воспользоваться готовыми усредненными расчетами. Ниже указан примерный расход сухого гранитного отсева на 1 квадратный метр земли (с уже включенным запасом на плотную трамбовку виброплитой).
Даже если расчет по формуле сделан безупречно, в реальности стройка всегда вносит свои коррективы. В профессиональной среде существует понятие "технологические потери" - это тот материал, который неизбежно исчезает в процессе работы. Куда он пропадает:
Чтобы покрыть все эти скрытые потери, к финальной цифре заказа (после всех переводов в тонны) строители рекомендуют накидывать еще 5% сверху. Этот крошечный запас гарантирует, что в самом конце у вас не останется пустого незасыпанного угла на парковке.
Грамотный расчет сыпучих материалов - это простая последовательность умножения четырех цифр (площадь, толщина, усадка и поправка на «технологические потери»). Если заранее перевести все размеры в метры и не забыть про запас на усадку и прочие потери, можно точно спланировать покупку, не переплачивая за лишние тонны и избегая повторного заказа грузового автомобиля.
